Krok 3 - Nadzór nad siecią

KROK 3 - Nadzór nad budową/przebudową sieci

Jeśli posiadasz uzgodniony przez nas projekt sieci wodociągowej lub kanalizacyjnej i wybrałeś już wykonawcę, który wybuduje Ci sieć, złóż w MPWiK zgłoszenie (wypełnij jeden z poniższych plików):

W przypadku przełożenia sieci wodociągowej lub kanalizacyjnej przed złożeniem zgłoszenia podpisz z MPWiK umowę (wypełnij jeden z poniższych plików):

Dwa egzemplarze podpisanej przez Ciebie umowy złóż w Dziale Obsługi Klienta. Umożliwi nam to dalsze prowadzenie sprawy.

ETAP 1. Złożenie zgłoszenia zamiaru rozpoczęcia budowy urządzeń wodociągowych lub kanalizacyjnych.

Zgłoszenie wraz z niezbędnymi dokumentami możesz przekazać do Spółki:

  • poprzez pocztę elektroniczną - adres e-mail: dok@mpwik.com.pl;
  • korespondencyjnie na jeden z adresów MPWiK w m.st. Warszawie S.A.:
    pl. Starynkiewicza 5, 02-015 Warszawa lub ul. Zaruskiego 4, 00-468 Warszawa.
  • osobiście w Dziale Obsługi Klienta przy ul. Zaruskiego 4 w Warszawie lub przy pl. Starynkiewicza 5 w Warszawie.

Poniżej wykaz załączników, które należy dołączyć do zgłoszenia:

  1. wypełnioną Kartę weryfikacji dokumentów - dokument PDF 125 KB lub Kartę interaktywną weryfikacji dokumentów - dokument interaktywny WORD 57 KB;
  2. ostateczną decyzję o pozwoleniu na budowę lub zaświadczenie o braku sprzeciwu wobec zgłoszenia budowy;
  3. aktualny dokument potwierdzający tytuł prawny do nieruchomości np.: wypis z rejestru gruntów, wypis z księgi wieczystej (dokumenty nie mogą być wystawione wcześniej niż trzy miesiące od daty złożenia wniosku), odpis aktu notarialnego, umowa najmu, dzierżawy, postanowienie sądu, itp.;
  4. oświadczenie o posiadanym prawie do dysponowania nieruchomością na cele budowlane (dokument nie może być wystawiony wcześniej niż trzy miesiące od daty złożenia wniosku);
  5. decyzję lokalizacyjną (zezwolenie na lokalizację w pasie drogowym obiektu budowlanego lub urządzenia niezwiązanego z potrzebami zarządzania drogami lub potrzebami ruchu drogowego);
  6. dokument potwierdzający uzyskanie na rzecz Spółki tytułu do korzystania z nieruchomości, na której zostanie wybudowane urządzenie (służebność przesyłu);
  7. pełnomocnictwo do reprezentowania i składania oświadczeń woli w imieniu inwestora (w przypadku występowania pełnomocnika);
  8. uprawnienia budowlane kierownika budowy/robót odpowiedniej specjalności należącego do właściwej izby samorządu zawodowego;
  9. wnioski o zawarcie umów o zaopatrzenie w wodę lub odprowadzanie ścieków do wszystkich nieruchomości, które wskutek prowadzonej inwestycji zostaną przyłączone do miejskiej sieci kanalizacyjnej (w przypadku jeżeli w wyniku budowy urządzenia kanalizacyjnego zaistnieje konieczność włączenia do niego instalacji kanalizacyjnej należącej do nieruchomości, która dotychczas nie korzystała z usługi odprowadzania ścieków świadczonej przez Spółkę);
  10. umowę w sprawie przełożenia urządzeń wodociągowych lub kanalizacyjnych włączonych do sieci.

ETAP 2. Weryfikacja Zgłoszenia oraz wydanie Informacji o możliwości budowy urządzenia wodociągowego lub kanalizacyjnego

W ciągu 14 dni roboczych od dnia dostarczenia nam poprawnie wypełnionego Zgłoszenia oraz kompletu powyższych dokumentów otrzymasz od MPWiK Informację o możliwości budowy urządzenia wodociągowego lub kanalizacyjnego.

W przypadku pozytywnej weryfikacji Zgłoszenia, prześlemy Informację z wyznaczonym Inspektorem Nadzoru zgodnie ze wskazaną formą w Zgłoszeniu. Przypominamy, że Inspektor Nadzoru MPWiK nie pełni zadań nadzoru inwestorskiego w rozumieniu przepisów prawa budowlanego.

W przypadku negatywnej weryfikacji Zgłoszenia, prześlemy stosowną Informację zgodnie ze wskazaną formą w Zgłoszeniu. Powodem negatywnej weryfikacji może być:

  • wygaśnięcie ostatecznej decyzji o pozwoleniu na budowę tj. budowa nie została rozpoczęta przed upływem 3 lat od dnia, w którym decyzja stała się ostateczna lub budowa została przerwana na czas dłuższy niż 3 lata;
  • nierozpoczęcie wykonywania robót budowlanych przed upływem 3 lat od określonego w zgłoszeniu (o którym mowa w art. 29 ustawy prawo budowlane) terminu ich rozpoczęcia;
  • na dzień złożenia zgłoszenia do Spółki dokumentacji techniczna urządzenia wodociągowego lub kanalizacyjnego nie spełnia obecnie obowiązujących wymagań wytycznych Spółki "Wytycznych do opracowania dokumentacji technicznych oraz budowy przewodów i przyłączy wodociągowych i kanalizacyjnych oraz przepompowni kanalizacyjnych (drugie wydanie) z dnia 01.04.2021 r., dokument PDF 1,47 MB.
  • samowola budowlana - w przypadku stwierdzenia samowoli budowlanej, inwestor jest zobowiązanych do doprowadzenia obiektu budowlanego do stanu zgodnego z prawem, tj. należy przeprowadzić postępowanie legalizacyjne w organie nadzoru budowlanego.

ETAP 3. Budowa/przebudowa sieci.

Po otrzymaniu zgody na rozpoczęcie budowy/przebudowy sieci i wyznaczeniu Inspektora Nadzoru możesz już zlecić wybranemu wykonawcy budowę/przebudowę sieci.

Roboty należy wykonać zgodnie z prawem budowlanym w oparciu o dokumentację projektową przy jednoczesnym zachowaniu przepisów BHP. Prace prowadzone w zbiornikach, kanałach ściekowych, studniach i w innych podziemnych urządzeniach technicznych należą do grupy prac szczególnie niebezpiecznych. Prace te muszą być prowadzone pod stałym, bezpośrednim nadzorem doświadczonych i wykwalifikowanych osób posiadających wiedzę z zakresu BHP. Ponadto wszyscy pracownicy zatrudnieni przy tych pracach muszą posiadać wymagane kwalifikacje zawodowe i zdrowotne oraz być przeszkoleni w zakresie BHP stosownie do zakresu prowadzonych prac oraz zapoznani z ryzykiem zawodowym dla danego stanowiska. Ponadto w miejscu prowadzenia prac strefę niebezpieczną należy szczelnie wygrodzić i oznakować w celu zapewnienia bezpieczeństwa pracowników i wyeliminowania zagrożeń.

Ponadto przed każdym wejściem do istniejącej studni, komory, kanału ściekowego lub innego podziemnego urządzenia kanalizacyjnego należy poinformować Inspektora Nadzoru oraz zgłosić ten fakt na adres e-mail: dysp@mpwik.com.pl.

Nadzór techniczny nad budową/przełożeniem sieci wodociągowej lub kanalizacji sanitarnej/ogólnospławnej pełniony przez naszą Spółkę jest nieodpłatny.

Za budowę/przełożenie kanalizacji deszczowej i odwodnienia jezdni odpłatność za nadzór techniczny wynosi 2% wartości inwestycji wymienionej w protokole odbioru.

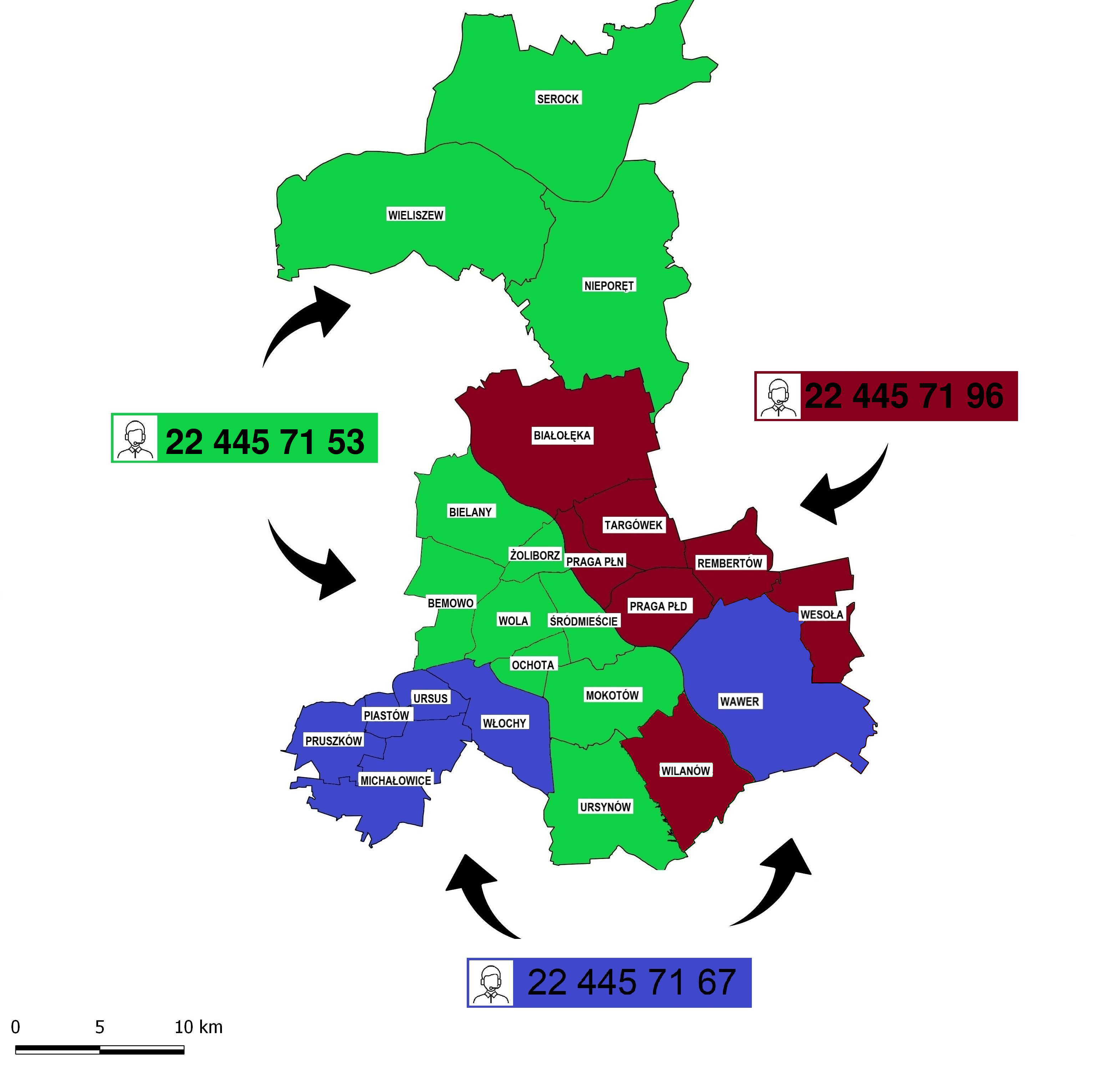

Mapa obszaru działania MPWiK z danymi do osób pełniących kontrolę techniczną.

Mapa obszaru działania MPWiK z danymi do osób pełniących kontrolę techniczną.
